9月5日凌晨,盘兴高铁接触网热滑试验顺利完成,为下一步联调联试工作奠定了坚实基础。
9月4日22点10分,在兴义市光明村牵引变电所,盘兴高铁接触网开始送电。

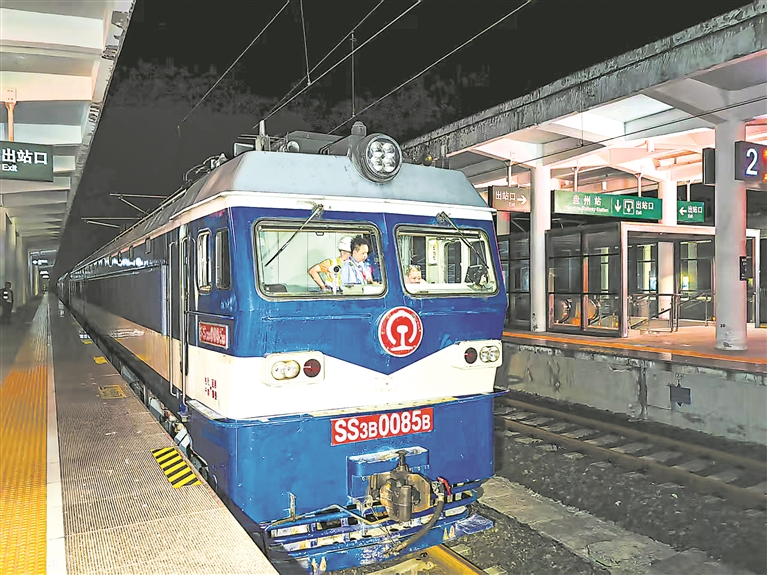

9月5日0点30分,盘兴高铁全线接触网送电成功。1点50分,热滑电力机车驶出盘州站,6点整到达兴义南站,标志着盘兴高铁接触网热滑试验顺利完成。
据了解,接触网热滑试验是电气化铁路联调联试前的关键环节,是在接触网通电状态下,借助电力机车受电弓的滑行,精确检测接触网电压是否稳定、弓网关系是否良好,在分段绝缘器、线岔、定位等处有无弓网脱离、放电、局部过热现象,确保供电系统设备的稳定性、可靠性达到联调联试条件。
为确保热滑试验顺利进行,沪昆客专贵州公司盘州指挥部组织中国铁建电气化局、贵阳供电段等单位,研究制定了详细周全的热滑试验方案,形成了完备的应急预案。在试验过程中,热滑试验列车按照规定速度运行,通过受电弓的滑行,精确检测接触网与受电弓的弓网关系等参数,确认相关设备设施达到联调联试条件。
王霞 张懿 武瑞民 摄影报道
